眾所周知,鋁合金模板在近幾年的發展速度非常快,現以某案例來向大家說明鋁合金模板的墻柱模板在安裝過程中的控制要點。
某商品住宅(含配套公建)工程由7棟高層及8棟多層組成,標準層采用鋁合金模板支撐體系。結合該工程實踐,介紹鋁合金模板支撐體系施工的主要控制點和注意事項。
1. 刷脫模劑
將下層已拆除并清理干凈的模板按區域和順序上傳擺放穩當。重疊堆放時,應使板面朝上,方便涂刷脫模劑,然后逐塊涂刷脫模劑,避免后續混凝土澆搗出現粘模現象。
2. 內墻模板臨時固定
內墻模板安裝時從陰角處(墻角)開始,按模板編號順序向兩邊延伸,為防模板倒落,須加設臨時固定斜撐(用木方、鋼管等),并保證每塊模板涂刷適量的脫模劑。
3. 打銷釘
豎向模板一般每300mm釘1個銷釘,打銷釘時不可太用勁,模板接縫處無空隙即可。橫向拼接的模板端部插銷必須釘上,中間可間隔一個孔位釘上,并且是從上而下插入,避免振搗混凝土時脫落。
4. 對側墻模板安裝
安裝另一側墻模時,在拉片孔位置附近把尺寸相符內撐鋼筋垂直放置在剪力墻的鋼筋上,檢查拉片穿過是否有鋼筋擋住(特別是墻、柱下部),如擋住,應使用工具將鋼筋進行小幅度的移位,保證PVC導管能順暢通過。兩側模板拉片孔位必須正對,這也是檢查墻板安裝是否正確的方法之一。
5. 調整垂直度
每面墻模板在封閉前,一定要調整兩側模板,使其垂直豎立在控制線位上,才能保證下一道工序的順利進行。
6. 鋁合金模板背楞安裝
背楞安裝應從下往上,先外墻后內墻。陽角部位背楞限位條應緊靠模板內側邊緣,先安裝陰角部位背楞,后安裝陽角部位,陽角位置安裝必須水平拉緊。每裝一條背楞,必須安裝鐵片及山形螺母,鐵片垂直扣住背楞,隨后緊固山形螺母,山形螺母外露螺桿保護絲應≥50mm。
墻封板位置應安裝對拉螺桿;對拉螺桿超出背楞兩端的距離應保持一致。兩側背楞均安裝完成后,再次加固山形螺母,由兩人在墻兩側同時配合施工。
7. 斜撐安裝
(1)柱、墻模板兩側需安裝斜撐,用φ14的鋼筋做成馬凳提前預埋,作為斜撐底座支撐受力點,斜撐間距不大于2000mm。
寬度≥2000mm的墻體設置不少于兩組斜撐,寬度<2000mm的墻體或短肢剪力墻設置不少于一組斜撐,兩邊斜撐離封板距離300mm。

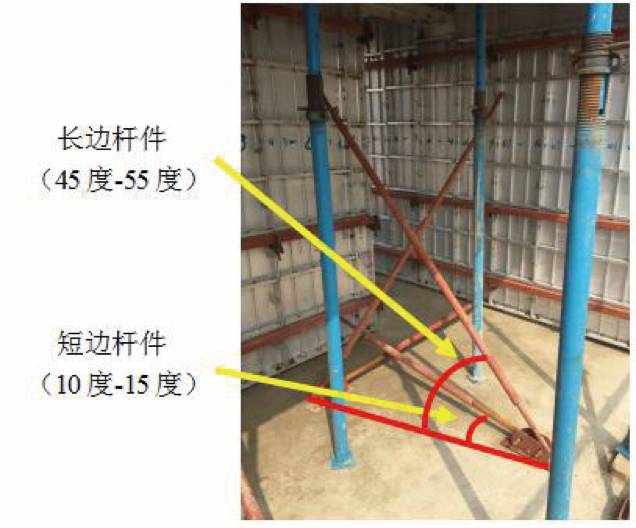

每組斜撐由長邊桿件、短邊桿件和固定碼組成。固定碼離墻距離需滿足斜撐桿件長邊角度為45度-55度,斜撐桿件直角邊角度為10度-15度(見圖1)。
圖1
(2)對于外墻等只能在一側安裝斜撐的部位,同側斜撐位置應安裝鐵鏈拉緊,形成雙向約束。
8.鋁合金模板墻柱模板調校
用激光水準儀對齊1m標高控制線,觀察激光線是否與墻面控制點重合,觀察墻體是否與墻體定位線重合,有誤差時進行調節。
把線錘桿插入最上面一道背楞,線錘垂直向下離地面50mm左右,穩住線錘;用卷尺測量墻面與吊線的垂直距離,同一豎向面取點不少于3個,同一面墻取點間距為500mm。以最下點為基準,復核墻面垂直度,若有誤差,及時調整。
